Производственный контроль систем вентиляции (проверка эффективности).
Производственный контроль систем вентиляции
(Иногда эту работу не очень точно называют проверка эффективности работы вентиляции).
Что это такое?
Это периодические, обычно ежегодные испытания вентиляционных систем с целью проверки их состояния. Являются частью системы эффективной эксплуатации вентиляции, особенно на крупных предприятиях. По результатам испытания оформляется протокол, который прикладывается к паспорту вентиляционной установки. Недостатки отражаются в протоколе или в отдельной ведомости дефектов.
Зачем нужен?
Необходим для эффективной эксплуатации систем вентиляции, позволяет оценить качество работы службы эксплуатации.
Нужен ли?
Как и раньше, на предприятиях производственный контроль обычно рассматривают, как дело бесполезное, неизбежное зло и вымогательство со стороны проверяющих организаций.
Конечно, полное соблюдение всех нормативных требований достаточно обременительно, и часто предприниматели предпочитают откупаться от инспекций.
Но многие крупные предприятия начинают выполнять это требование: конечно, минимизируя при этом свои затраты, выполняя работы поэтапно, применяя разные схемы работ, при которых и документация в порядке, и затраты невелики.
Именно в этом случае часто возникает соблазн сделать задешево, для галочки. Причем это дешево часто достаточно, чтобы специализированная организация сделала эту работу хорошо.
Кому нужен?
Заказчику для работы с инспекциями
Инспекции проверяют периодичность аэродинамических испытаний, систем вентиляции, которая регламентируются нормативами по объекту.
Заказчику для себя
При высоких требованиях к состоянию внутренней среды помещений периодические испытания необходимы, для контроля состояния вентиляции, без него системы деградируют, что выясняется обычно в самый неподходящий момент и чревато убытками. Если эксплуатации вентиляции осуществляется своей службой или сторонней организацией, производственный контроль необходим для оценки их эффективности.
Кто выполняет производственный контроль?
Для предъявления инспекциям работы должны выполняться аккредитованными лабораториями. При работе с нашей лабораторией мы проводим основные виды работ, аккредитованная лаборатория выполняет только итоговые замеры - это позволяет уменьшить стоимость работ.
Аккредитованная лаборатория инспекций
Так как вопрос о производственном контроле часто является неожиданным для заказчика, и задаётся инспекторами, то у инспекторов и спрашивают, кто может выполнить эту работу. Хороший инспектор должен назвать две-три организации, но обычно упоминается одна - это собственная лаборатория инспекции. В областных центрах лаборатории государственных инспекций обычно хорошо укомплектованы, как приборами, так и специалистами, и могут выполнить эту работу. Иногда такой вариант предпочтительней, но только если налажена эффективная система эксплуатации вентиляции, и всё идеально. На реальных объектах так почти не бывает. Лаборатории обычно проводят замеры «на момент», без учёта текущего состояния техпроцесса, в результате с одной стороны могут быть зафиксированы как превышения, так и заниженные параметры. И то, и другое вызывает много вопросов. Зафиксированные превышения означают необходимость проведения мероприятий и последующих контрольных замеров, т.е. затраты. Если параметры заниженные, то это подозрительно, и может вызвать повышенное внимание со стороны тех же инспекций.
Цена работ по производственному контролю или проверке эффективности вентиляции договорная, обосновывается сметой или калькуляцией, далее нами применяются понижающие коэффициенты для постоянных заказчиков. Повторный контроль обычно дешевле первой сметы на 50%.
Как проводится (технология работ)?
Это известный, так сказать, прикол. Смешаны и вентиляционные, и канцелярские понятия.
Определение эффективности вентиляции есть где-то в интернете. По нему получается, что нужно взять пробу воздуха на хим-состав.
Но вы можете поступить проще: составить стандартную таблицу кратности воздухообмена, но назвать её акт проверки эффективности вентиляции, и этим полностью удовлетворить инспекторов.
Сводная таблица проверки эффективности вентиляции (кратность воздухообмена), прикладываем протоколы замеров и т.д. получается толстая такая папочка, которой можно отгонять инспекторов.
Акт пишет комиссия на основании этих и других данных.
С наилучшими пожеланиями,
Протоколы испытаний эффективности вентиляции
Замеры – это материальная основа контроля работы инженерного оборудования. Точный замер даёт возможность понять фактический режим работы оборудования или сети для последующих выводов и мероприятий.
Замер не начинается и не заканчивается взглядом на шкалу прибора, и хотя в стране тысячи нормальных лабораторий, и соответствующий опыт доступен, имеется нормативная база, образцы бланков и т.п. фактически почти никто из коллег- наладчиков не работает в системе.
Система такая (упрощённо)

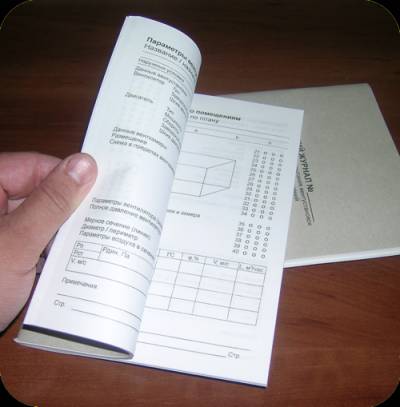

Проведение замера на объекте сопровождается записью всех первичных данных. В обычной лабораторной практике это акт отбора пробы, мы пользуемся рабочим журналом .
После достижения требуемого параметра работы по последнему замеру оформляется протокол замера. В полном протоколе содержится вся требуемая информация, чтобы каждый мог взять первичные данные, и, повторив расчёт, получить окончательные. В протоколе отражается погрешность, или, как сейчас говорят, неопределённость измерения.
Не могу сказать, что мы полностью следуем этой практике: полный протокол слишком большой. Мы стараемся разместить протокол на одном листе, поэтому включаем только главные разделы:
Идентификация объекта.
Идентификация места проведения работ.
Методика измерений.
Сведения о средствах измерения (приборы, свидетельства о поверке).
Ссылка на рабочий журнал с первичными данными измерения.
Внешние условия проведения замера.
Измеренные параметры с погрешностью.
Сравнение с нормативами.
Замечания (если требуются).
Заключение (если возможно).
Именно протокол является основанием для оплаты соответствующего измерения.
Уже из протокола параметры переписывают в паспорт. И когда я вижу паспорт без протокола, хотя бы одного, так и хочется спросить, откуда цифры?
По завершении наладки (по воздуху) в полном объеме заказчик может получить:
Протокол аэродинамических испытаний вентилятора (расход, давление у вентилятора).
Протоколы аэродинамических испытаний сети (расход, давление по сечениям сети).
Протоколы аэродинамических испытаний воздухораспределителей (расход, иногда и другие параметры)
Протокол испытаний вентилятора мы прикладываем к паспорту, протоколы испытаний воздухораспределителей к таблице кратности воздухообмена. Протоколы замеров по сети предоставляем по запросу, так как их бывает много.
Должен оговориться, что из-за несогласованности нормативной документации по требованиям инспекций приходится давать протоколам неточные названия типа: Протокол (или даже Акт) аэродинамических испытаний эффективности вентиляции.
Наличие протокола сразу показывает достигнутый наладочной организацией уровень.
По сравнению с обычной лабораторной практикой особенностью наладки является то, что протоколом оформляется не любой замер, а окончательный, поэтому в наладочной литературе протоколы называются «Результатами», например:
Результаты испытаний аспирационного отсосы закрытого типа.
Результаты испытаний местного отсоса.
Результаты испытания циклона и т.п.
В рабочем журнале сохраняются записи по всем измерениям, а не только по окончательным.
28 июня 2011
Сумма расходов по сети не может равняться расходу у вентилятора из-за потерь и погрешности измерений. Равенство расходов обычно указывает на фальсификацию измерений. Говорят, такой вид фальсификации требуют некоторые инспекции Ростехнадзора.
по адресу: __________________________________________________________________
(район застройки, квартал, улица, № дома, корпуса)
Осмотром вентиляционных систем и проверкой установленного оборудования в действии установлено, что вентиляционные системы выполнены согласно проекту и СНиП.
Заказчиком и подрядчиком предъявлена следующая документация:
- акт индивидуального испытания оборудования
- паспорт вентиляционной системы.
На основании осмотра, проверки в действии и предъявленной документации системы приточно-вытяжной вентиляции здания _________________________________
считать принятыми и допущенными к эксплуатационной наладке.
Акт проверки вентиляции
Хотя по форме это получается не акт, - поэтому мы стараемся назвать это Сводная таблица проверки эффективности вентиляции (кратность воздухообмена)
В ходе проверки вентиляции устанавливаетсяК акту приемки в эксплуатацию систем вентиляции нужно приложить паспорта и акты испытаний вентиляционных систем.
Акт проверки эффективности вентиляции иначе говоря паспорт вентиляционной установки, показывает насколько эффективно работает система вентиляции.
заключаем договор на техническое обслуживание вентиляции. предоставляем акт проверки вентиляции. Кроме плановой системы техобслуживания имеется Подскажите, пожалуйста, какие сведения необходимо указывать в акте проверки вентиляционных каналов для местной вытяжной вентиляции (с вент. зонтами). Пример оформления акта на проверку вентиляционных каналов.Завершающей стадией монтажа систем вентиляции и кондиционирования воздуха является их
Наши дополнительные услуги по обслуживанию вентиляции: оформление акта проверки эффективности работы вентиляционной системы. отсутствие засорений, плотность и отделенность дымовых и вентиляционных каналовПри этом акт проверки следует немедленно представить в предприятие газового хозяйства и Акт проверки пожарных оповещателей. Положение о лагере дневного пребывания «Солнышко» .Комиссия установила, что система общеобменной и принудительной вентиляции в школе
той же «Методике испытаний воздухообмена жилых зданий», при проверке вентиляции, в одной из комнат приоткрывают створку окна на 5 – 8 см. иАкт сдачи-приемки квартиры.
